赞比亚首个水光互补项目(卢森发太阳能光伏项目)正式移交

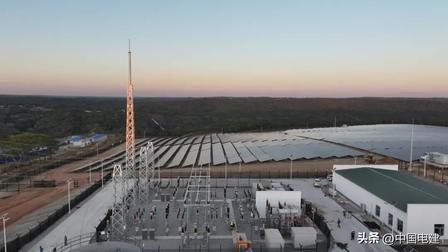

卢森发光伏项目航拍

升压站实景
一、项目基础信息
项目名称:卢森发(Lusenfa)太阳能光伏项目建设模式:EPC 总承包,中国电建(水电十一局 + 电建国际)承建地理位置:赞比亚中央省,紧邻现有水电站关键节点
并网发电:当地时间 2026 年 5 月 31 日(较合同工期提前 26 天)
正式移交:2026 年 7 月下旬,完成竣工验收、取得移交证书装机与配套工程
光伏装机:27MWp
变电设施:33kV 升压至 66kV 变电站
送出线路:2 条约 1km 的 66kV 输电线路
二、核心模式:水光互补运行机制
项目是赞比亚全国首个水光互补新能源工程,运行逻辑:光伏优先、水电调节
白天光照充足时段:光伏全力出力,配套水电站减少发电、蓄水储能;
夜间、阴雨天气:水电站释放库容发电,弥补光伏出力缺口;
优势:解决光伏发电间歇性、波动性短板,平滑出力曲线,提升电网稳定性。
背景:赞比亚电力长期高度依赖水电(全国约 90% 电力来自水电),频繁干旱导致河流水位下降、水电出力锐减,电力短缺问题突出。水光互补可以降低气候干旱带来的供电风险。
三、建设难点与技术方案
场区属于山地,地形起伏大、高差显著,容易产生组件遮挡:
采用一坡一方案精细化排布,保障 9:00–15:00 光伏阵列无遮挡;
推广预制装配、分区流水施工,压缩单兆瓦建设周期;
通过德国第三方监理全程验收,实现 HSE 安全零事故、无重大质量缺陷。
四、项目价值与行业意义
1)对赞比亚本地
① 新增稳定清洁能源供给,缓解全国电力紧缺,支撑矿业、工业发展与民生用电;② 优化单一水电能源结构,增强电网抗干旱风险能力;③ 打造本土水光协同开发样板,为后续依托存量水电站扩建光伏提供标准化范本。
2)中资海外新能源视角
① 属于中非绿色能源合作标志性项目,发挥中国企业 “懂水熟电” 一体化优势;② 验证非洲存量水电站配套光伏的商业模式:复用现有送出线路、电网接入点,大幅降低整体投资,具备很强复制性;③ 巩固中国电建在东南非水电 + 新能源赛道市场优势。
3)泛非洲行业借鉴
非洲大量中小型水电站建成年代较早、送出通道尚有富余,水光互补是性价比极高的新能源开发路线。该项目落地为撒哈拉以南多国提供可参考方案。
